Tyhjässä Tammerkoskessa syntyi vesivoimalaitokseen uusi eroosiolaatta 54 tunnin työrupeamassa
22.9.2021 12:16:07 EEST | Kreate Group Oyj | Tiedote

Vesivoimalaitoksen virtausaukkojen edustalla pohjassa sijaitsevan eroosiolaatan tehtävänä on estää maa-aineksen kulkeutuminen voimalaitoksen edestä virran mukana. Vanha eroosiolaatta oli tullut elinkaarensa päähän ja uusiminen päätettiin toteuttaa Tammerkosken ollessa tyhjänä.

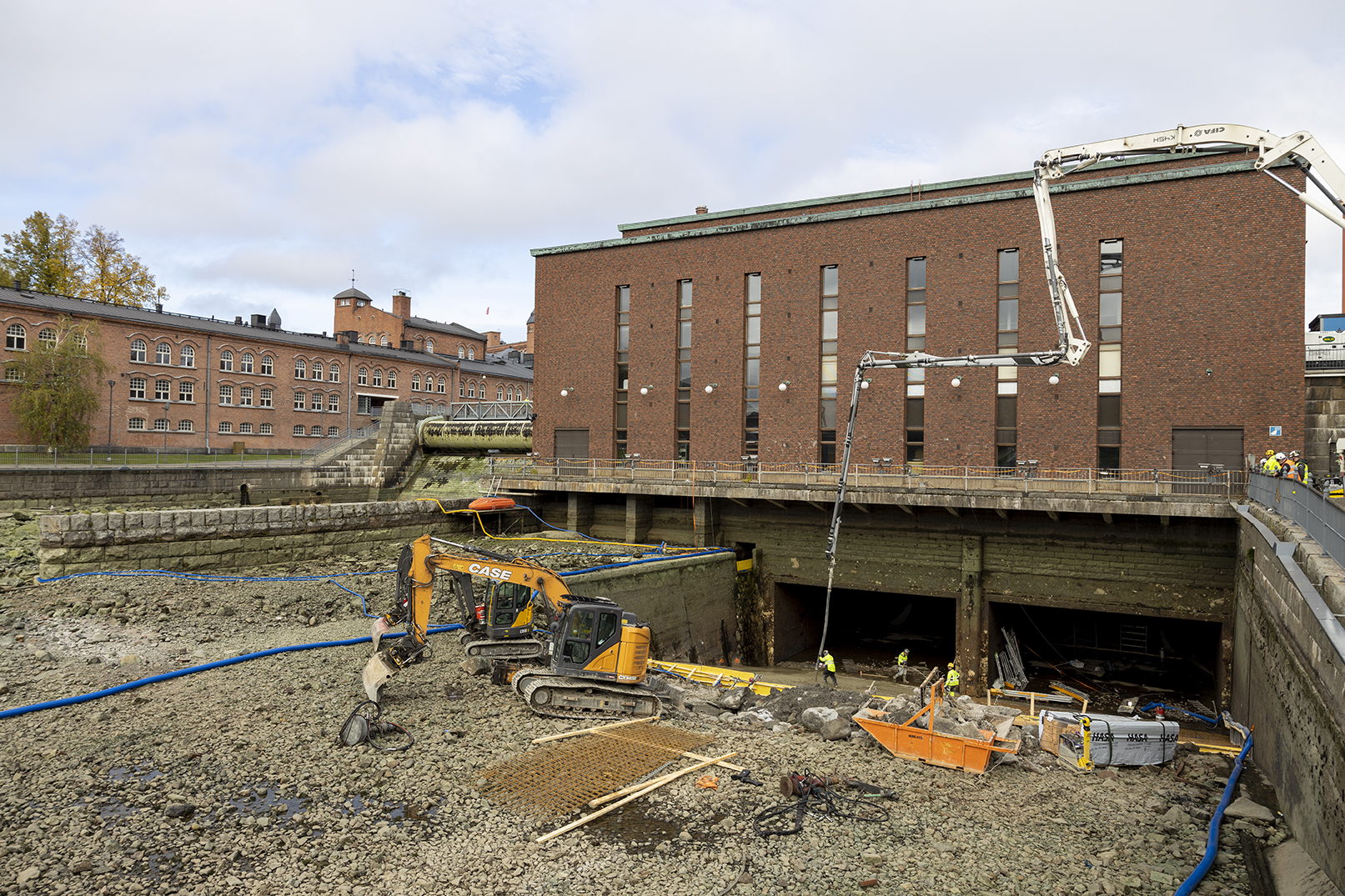

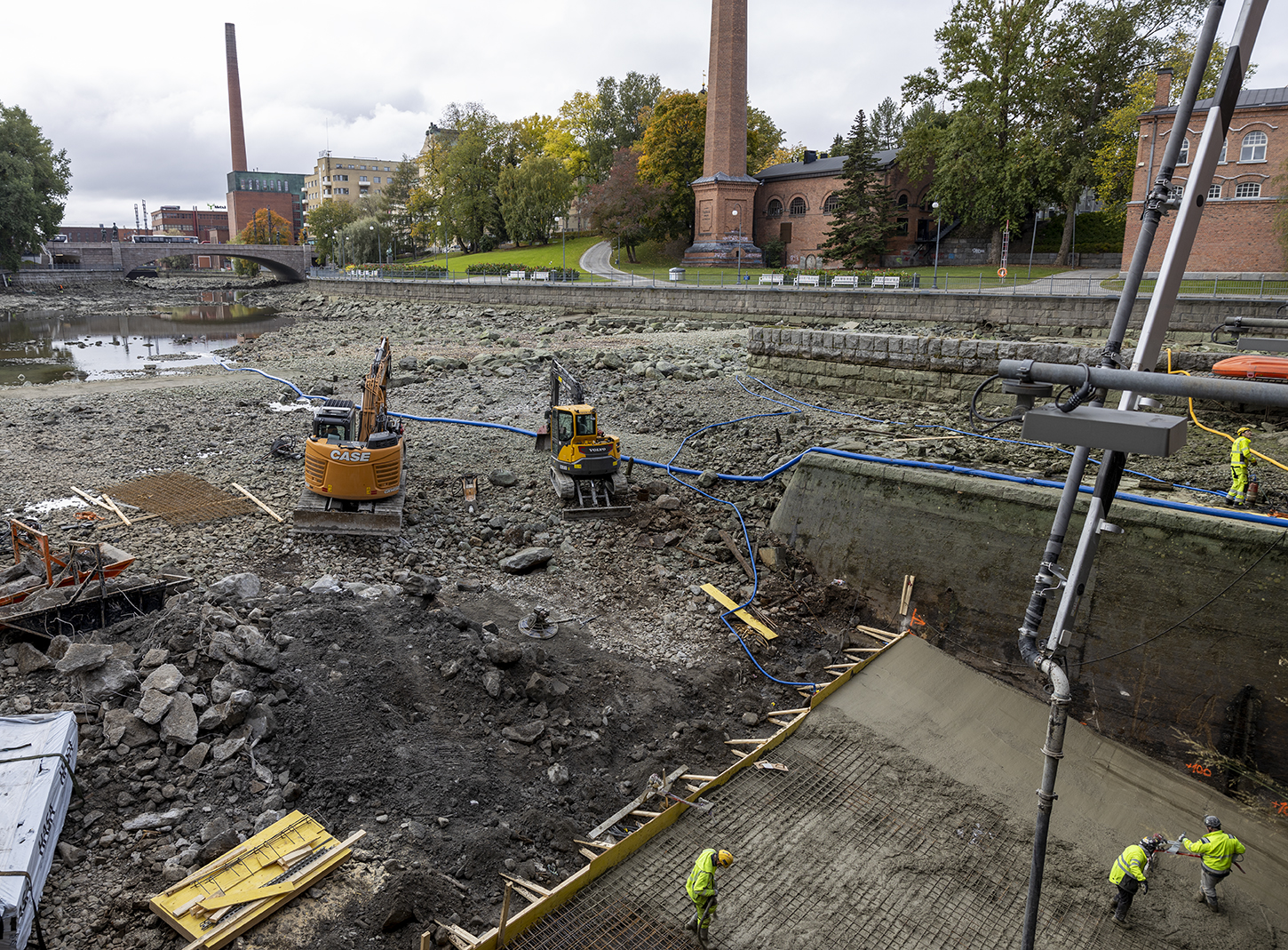

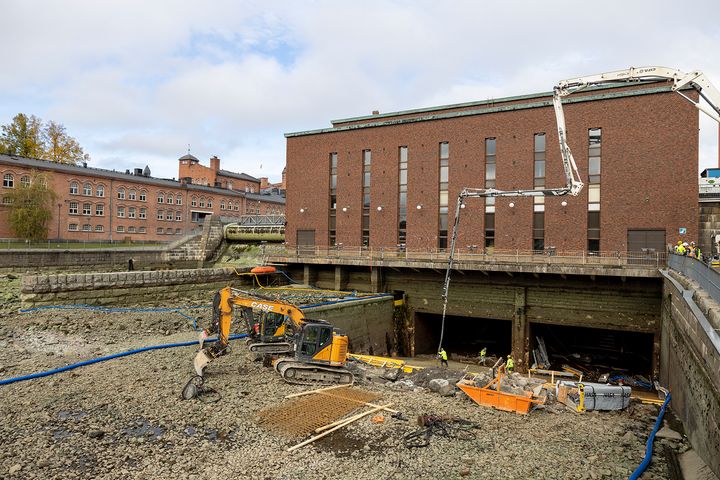

Eroosiolaatta oli valettu Tammerkosken pohjan alapuolella, mikä tarkoitti sitä, että keskikosken tyhjennyksen jälkeen oli vesivoimalaitoksen edustalta saatava vesi pois ennen töiden aloittamista.
– Koska rakennuskohde sijaitsi 6 metriä Tammerkosken vedenpinnan alapuolella, aloitimme työt poistamalla voimalaitoksen montusta noin 5 000 kuutiota vettä. Sitä mukaa, kun vedenpinta laski ja vanha laatta tuli näkyviin, pääsimme purkamaan laattaa, kertoo kohteen työmaapäällikkö Mikael Klasila Kreatesta.
Tiukka aikataulu teki urakasta poikkeuksellisen
Työn toteutukselle varattu 54 tunnin aikaikkuna vaati kymmenkunta ammattilaista työskentelemään tehokkaasti vuoroissa. Kun purkuryhmä oli saanut vanhan laatan purettua päivän aikana, saapuivat raudoittajat muotti- ja raudoitustöihin yövuoroon. Seuraavana aamuna pirteä betoniporukka tuli tekemään valun muiden huilatessa.

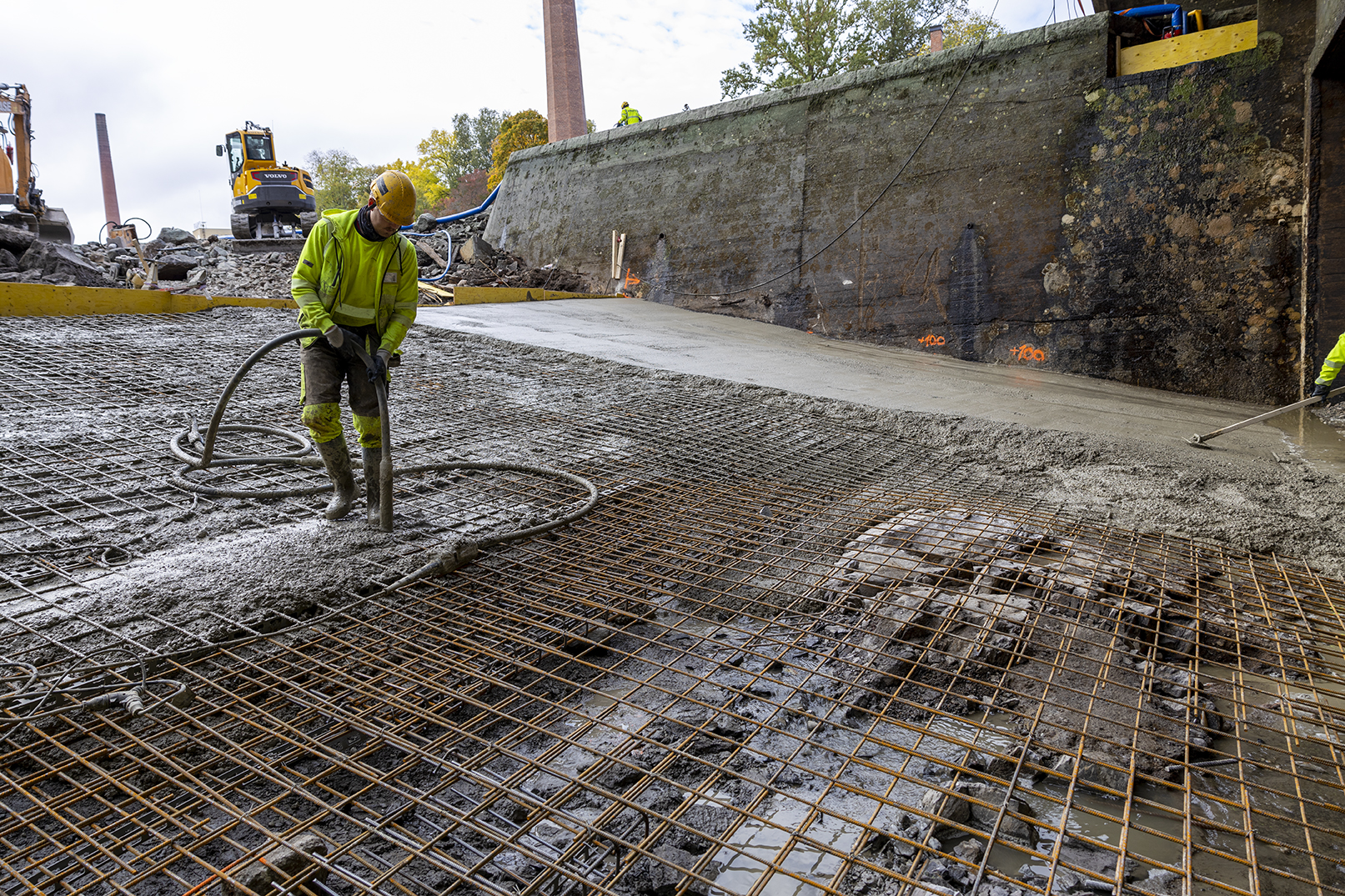

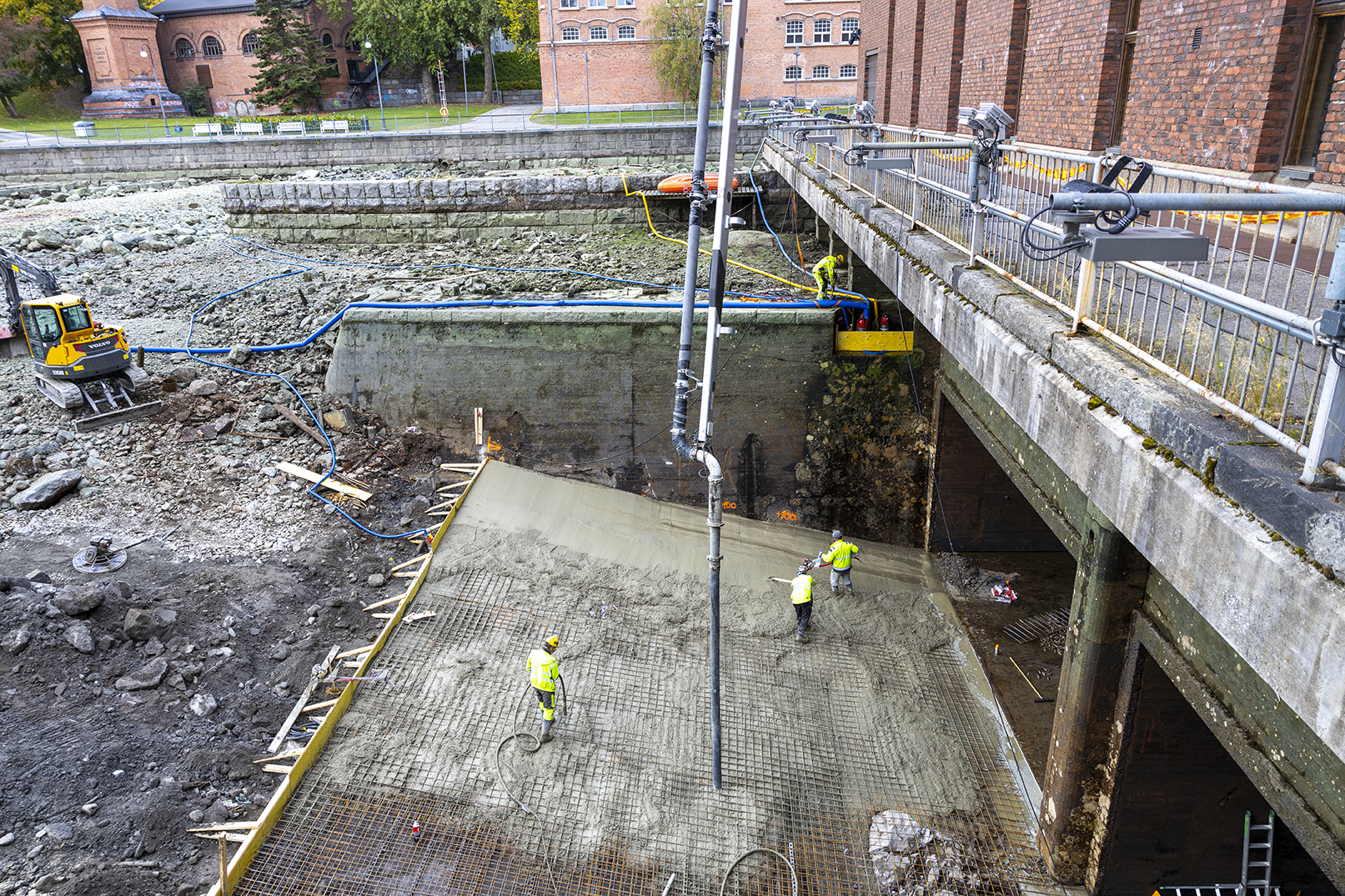

Reilun kahden vuorokauden aikana Kreate pumppasi vedet pois montusta, purki ja kuljetti vanhan laatan pois pohjalta, teki uuden laatan muotit, raudoitukset ja valut sekä kuivatti ja hioi valmiin betonilaatan. Samanaikaisesti teräksisien imuputkien turbiinit suojattiin, tehtiin telineet ja puhdistettiin pinnoitettavat kohdat vesipiikkaamalla ja pinnoitettiin alueet kahteen kertaan. Vasta kun kaikki työvaiheet oli saatu kunnialla maaliin, päästettiin vesi virtaamaan Tammerkoskeen.
– Kun rakentaminen toteutetaan näin tiukassa aikataulussa, vaaditaan tarkkaa töiden suunnittelua sekä hyvin organisoitua johtamista. Mitä paremmin porukka puhaltaa yhteen hiileen ja jokainen tietää oman tehtävänsä, sitä varmemmin pääsemme maaliin annetussa aikaikkunassa, Klasila selventää.
Yllätyksiltäkään ei vältytty
Aiemmin rakennetussa ympäristössä tulee usein haasteita ja yllätyksiä, niin myös tässä kohteessa.
– Vanha eroosiolaatta oli rakennettu joiltain osin suoraan kallion päälle. Jouduimmekin piikkaamaan ylimääräiset kallioalueet pois, jotta saimme raudoituksen ja valun asianmukaisesti toteutettua, Klasila toteaa.
Lisäksi veden virtaus maaperästä aiheutti lisätöitä, mutta niiden tyrehdyttäminen onnistui väliaikaisilla ja projektiin sopivilla paikkausratkaisuilla. Monista työvaiheista ja tiukasta aikataulusta huolimatta urakka saatiin valmiiksi ajallaan.
– Työt sujuvat luotettavan ja osaavan tekijän kanssa odotetusti, tiivisti työmaalle tarkastamaan pistäytynyt hankepäällikkö Seppo Tattari Tampereen Sähkölaitokselta.
Urakka pähkinänkuoressa:
- Töitä 52 tuntia yhteen putkeen
- Noin 10 ammattilaista työskenteli urakassa
- Vettä pumpattiin 5 000 m³ pois
- Eroosiolaatan koko 22 m x 12 m
- 80 m³ valettua betonia
Avainsanat
Yhteyshenkilöt
Mikael KlasilaTyömaapäällikköKreate Oy
Puh:+358 50 575 0256mikael.klasila@kreate.fiKirsi-Marjut DickmanViestintäpäällikköKreate Oy
Materiaalipyynnöt
Kuvat





Tietoja julkaisijasta
Kreate Group on Suomen johtavia infrarakentajia. Yhtiö tarjoaa ratkaisuja siltoihin, teihin ja ratoihin, ympäristö- ja pohjarakentamiseen, kiertotalouteen sekä geoteknisiin tarpeisiin. Vaativien kohteiden erikoisosaaja panostaa kokonaisvaltaiseen laatuun ja kustannustehokkuuteen. Konsernin liikevaihto vuonna 2020 oli noin 235 miljoonaa euroa ja yhtiö työllistää yli 400 henkilöä. Kreate Group on listattu Nasdaq Helsinkiin.
Tilaa tiedotteet sähköpostiisi
Haluatko tietää asioista ensimmäisten joukossa? Kun tilaat tiedotteemme, saat ne sähköpostiisi välittömästi julkaisuhetkellä. Tilauksen voit halutessasi perua milloin tahansa.
Lue lisää julkaisijalta Kreate Group Oyj
Kreate lähtee rakentamaan tunneleita Norjaan – Gullberg-tunnelin sisäverhousurakasta sopimus27.3.2026 12:15:34 EET | Tiedote
Kreate Sverige AB on allekirjoittanut Skanska Norge AS:n kanssa sopimuksen Lofooteilla sijaitsevasta Gullberg‑tunnelin sisäverhousurakasta, joka on osa mittavaa OPS E10 Hålogalandsvegen -hanketta. Sopimuksen arvo on 38 miljoonaa Norjan kruunua eli 3,5 miljoonaa euroa, ja se sisältää 2,7 miljoonan euron option. Voitettu sopimus toimii strategisena avauksena Norjan markkinoille ja tarjoaa mahdollisuuden skaalata kilpailukykyä rinnasteiseen markkinaan.
Kreate uudistaa Kannelmäen juna-aseman Helsingissä – lähes 8,5 miljoonan euron urakka on osa kolmen aseman peruskorjausta Kehäradalla23.3.2026 10:00:00 EET | Tiedote
Kreate toteuttaa Kannelmäen juna-aseman laajan peruskorjauksen, jossa uudistetaan aseman toimintaympäristö parantamalla sen turvallisuutta ja esteettömyyttä sekä matkustamisen sujuvuutta. Valtaosa työvaiheista tehdään kesän 2026 rataliikennekatkon aikana. Erityisen haastavaksi hankkeen tekee sähköistetyn radan yläpuolella kulkevan yhdyssillan korjaus, jossa jokainen työvaihe on sidottu tarkasti rataliikennekatkon aikatauluun. Voitettu urakka on osa Pääkaupunkiseudun Kaupunkiliikenteen kolmen peräkkäisen Kehäradan aseman peruskorjausta, joista Kreate toteuttaa myös Malminkartanon tunneliin rakennetun juna-aseman peruskorjauksen Helsingissä.
Vaativa asematunneliurakka käynnistyy Malminkartanossa – Kreate yhdistää rata- ja kalliorakentamisen ensimmäistä kertaa20.3.2026 14:47:08 EET | Tiedote
Kreate ja Pääkaupunkiseudun Kaupunkiliikenne ovat allekirjoittaneet urakkasopimuksen Malminkartanon rautatieaseman tunnelin laajasta korjausurakasta Helsingissä. Kehäradalla toteutettavan urakan arvo on lähes 9 miljoonaa euroa. Kyseessä on ensimmäinen hanke, jossa Kreaten ratayksikkö yhdistää erikoisosaamisensa yhtiön uuden kalliorakentamisen yksikön kanssa.
Mt 180 Kurkela–Kuusisto -hanke toteutusvaiheeseen – Kreaten tilauskanta vahvistuu noin 78 miljoonalla eurolla9.3.2026 13:30:00 EET | Tiedote
Kreate ja Väylävirasto ovat sopineet toteutusvaiheeseen siirtymisestä Mt 180 Kurkela–Kuusisto -hankkeella, minkä myötä yhden Varsinais-Suomen merkittävimmän infrainvestoinnin rakentaminen alkaa laajassa mittakaavassa. Kehitysvaiheessa tarkentuneet suunnitelmat ja ratkaisut tuovat tehokkuutta hankkeeseen, joka vahvistaa Kaarinan ja Turunmaan saariston tieyhteyksiä sekä tukee koko alueen kestävää kasvua. Kreate kirjaa lähes 78 miljoonan euron urakkasumman ensimmäisen vuosineljänneksen tilauskantaansa.
Kelukosken voimalaitoksen patoturvallisuus vahvistuu – Kreate rakentaa uuden patoluukun vaativissa olosuhteissa6.3.2026 13:00:00 EET | Tiedote
Kreate on solminut Kemijoki Oy:n kanssa sopimuksen uuden patoluukun rakentamisesta Sodankylässä sijaitsevaan Kelukosken voimalaitokseen. Hankkeen tavoitteena on parantaa voimalaitoksen patoturvallisuutta.
Uutishuoneessa voit lukea tiedotteitamme ja muuta julkaisemaamme materiaalia. Löydät sieltä niin yhteyshenkilöidemme tiedot kuin vapaasti julkaistavissa olevia kuvia ja videoita. Uutishuoneessa voit nähdä myös sosiaalisen median sisältöjä. Kaikki tiedotepalvelussa julkaistu materiaali on vapaasti median käytettävissä.
Tutustu uutishuoneeseemme
