Helsingin maakaapeliyhteyden rakentaminen jatkuu kaapeleiden asennuksilla
Helsinkiin tulevan kantaverkon 400 kilovoltin maakaapeliyhteyden rakentaminen etenee. Sähkönsiirtoyhteyden rakentaminen aloitettiin viime keväänä, ja ensimmäisten korkeajännitekaapeleiden asennukset päästään aloittamaan huhtikuun aikana. Helsingin kaupungin, Helen Sähköverkon ja Fingridin yhteishankkeella vastataan pääkaupungin kasvavaan sähkön kulutukseen ja edistetään vihreää siirtymää.

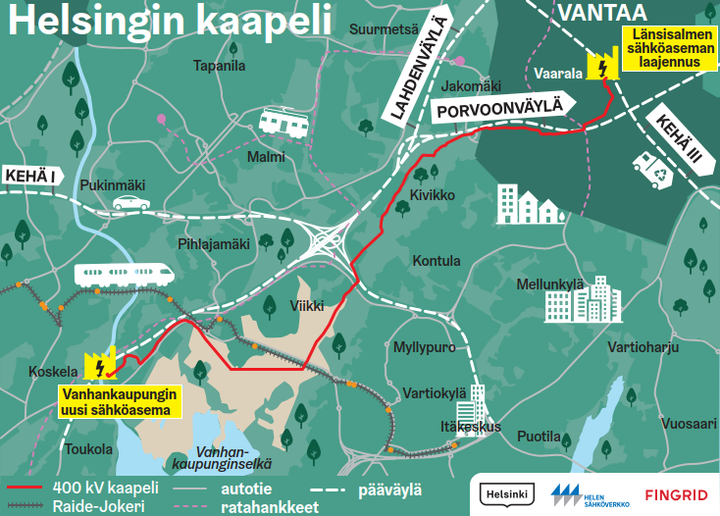

Vantaan Länsisalmen ja Helsingin Vanhankaupungin välille rakennettavan maakaapelin rakennustyöt etenevät nyt koko pituudella, kun viimeiset rakennustöiden aloitusluvat saatiin helmikuussa 2025 myös Hallainvuoren ja Kivikon metsän alueille. Hankkeeseen kuuluu myös alitusporauksia, joista suurimmat ovat Porvoonväylän, Vantaan ratikan, Maratontien, Kehä I:n ja Viikintien Raide-Jokerin alitse. Lisäksi Kivikossa on meneillään noin 360 metriä pitkä kallioporaus alueen arvokkaan luonto- ja kulttuuriympäristön ali. Yhteensä alitusporauksia on kahdeksassa paikassa.
”Hanke on edennyt moninaisista haasteista huolimatta aikataulussaan. Kaapelireitin rakentaminen on loppusuoralla ja sähköasemaurakat ovat jo harjakorkeudessaan. Kaapeleiden asennus alkaa kevään ja kesän mittaan”, toteaa Fingridin projektijohtaja Risto Ryynänen tyytyväisenä.
Hanke etenee uusiin työvaiheisiin
GRK Suomi Oy:n ja Lännen Alituspalvelu Oy:n tekemät maanrakentamisen raskaat työvaiheet kaapelireitillä vaihtuvat kevään edetessä Demirer Kablon ja Omexomin tekemiin kaapeliasennuksiin. Asennustyössä kaapelit vedetään maan alle valmiiksi asennettuihin putkiin, jolloin työt keskittyvät vain yksittäisille ja rajatuille alueille koko kaapelireitin matkalla. Työalueiden ulkopuolella tullaan näkemään asennettavien kaapeleiden raskaita kuljetuksia. Lisäksi sähköasemilla siirrytään Keski-Suomen Betonirakenne Oy:n suorittamista rakennustöistä Hitachi Energy Finland Oy:n suorittamiin sähkölaitteistojen asennuksiin.
Helsingin kaupungin rakennuttaman Sahamyllynrinteen uuden kadun louhintatyöt ovat käynnissä ja valmistumassa aikataulussaan loppuvuodesta 2025. Urakoitsijana toimii GRK Suomi Oy.
”Louhintaurakan jälkeen työt jatkuvat alueella Fingridin kaapeliyhteyden rakentamisella Sahamyllynrinteellä ja Hernepellontiellä loppuvuodesta 2025. Sahamyllynrinteen uuden kadun katurakenteet ja kunnallistekniikka rakennetaan vuoden 2026 aikana”, projektipäällikkö Esa Koskinen Helsingin kaupungilta kertoo.
Helsingin kaupunki suunnittelee myös täydennysrakentamista eli niin sanottua Läntistä bulevardikaupunkia Vihdintien ja Huopalahden ympärille osaksi Haagaa, Munkkiniemeä ja Pitäjänmäkeä. Rakenteilla oleva kaapeliyhteys mahdollistaa myös Läntisen bulevardikaupungin alueella tehtävät muutokset.
Maakaapeli vastaa pääkaupunkiseudun kasvavaan sähköntarpeeseen
Helsingin kaupungin, Helen Sähköverkon ja Fingridin yhteishankkeen suunnittelu aloitettiin vuonna 2020 ja yhteys valmistuu vuoden 2026 aikana. Kaapeliyhteys tarvitaan pääkaupunkiseudun lisääntyvän sähkönkulutuksen vuoksi: sähkönkulutus kasvaa ja samalla paikallinen sähköntuotanto vähenee, kun Helen siirtyy hiilineutraaliin energiantuotantoon.
”Vauhdilla etenevä vihreä siirtymä kasvattaa sähkönsiirron tarvetta pääkaupunkiseudulla. Kantaverkon maakaapeliyhteys on avainasemassa vastaamassa tähän tarpeeseen. Hanke on merkittävä Helen Sähköverkolle, sillä se mahdollistaa meille uusien asiakkaiden liittämisen verkkoomme”, toteaa liiketoiminnan kehityspäällikkö Markus Parviainen Helen Sähköverkolta.
Lisätietoja:
Fingrid Oyj
Risto Ryynänen, projektijohtaja
Puh. 040 519 5093
etunimi.sukunimi@fingrid.fi
Helen Sähköverkko Oy
Markus Parviainen, liiketoiminnan kehityspäällikkö
Puh. 040 334 6579
etunimi.sukunimi@helen.fi
Helsingin kaupunki
Sahamyllynrinne:
Esa Koskinen, projektipäällikkö
puh. 09 310 56206
etunimi.sukunimi@hel.fi
Läntinen bulevardikaupunki:
Max Takala, projektinjohtaja
puh. 09 310 25916
etunimi.sukunimi@hel.fi
Lue myös:
Fingrid-lehden artikkeli: ”Historiaa tekemässä”
Hankkeen verkkosivut: www.fingrid.fi/helsingin-kaapeli
Tietoja julkaisijasta
Fingrid on suomalaisten kantaverkkoyhtiö. Turvaamme asiakkaille ja yhteiskunnalle kustannustehokkaasti varman sähkön ja muovaamme tulevaisuuden puhdasta ja markkinaehtoista sähköjärjestelmää.
Fingrid välittää. Varmasti.
www.fingrid.fi
Tilaa tiedotteet sähköpostiisi
Haluatko tietää asioista ensimmäisten joukossa? Kun tilaat tiedotteemme, saat ne sähköpostiisi välittömästi julkaisuhetkellä. Tilauksen voit halutessasi perua milloin tahansa.
Lue lisää julkaisijalta Fingrid Oyj
Sähköjärjestelmän toimintaa siirtokeskeytystilanteissa todennetaan verkkokokeilla länsirannikolla2.5.2025 13:55:57 EEST | Tiedote
Fingrid järjestää toukokuussa länsirannikolla verkkokokeita, joilla todennetaan sähköjärjestelmän luotettavaa toimintaa suuntaajavaltaisen alueen eri käyttötilanteissa ja etenkin siirtokeskeytystilanteissa. Verkkokokeilla varmistetaan, että edellytykset verkon käytön vaatimien toimenpiteiden suunnittelulle ja määrittämiselle ovat mahdollisimman hyvät.
Fingridin talous- ja rahoitusjohtaja Jukka Metsälä irtisanoutunut28.4.2025 13:55:00 EEST | Tiedote
Fingrid Oyj:n talous- ja rahoitusjohtaja, DI, MBA Jukka Metsälä on irtisanoutunut yhtiön palveluksesta. Hänen viimeinen työpäivänsä yhtiössä on 31.7.2025. Metsälä siirtyy Fingridistä CableCrew Oy:n toimitusjohtajaksi 1.8.2025 alkaen.
Fingrid’s CFO Jukka Metsälä has resigned28.4.2025 13:55:00 EEST | Press release
Fingrid Oyj’s Chief Financial Officer, M.Sc., MBA Jukka Metsälä has given notice that he will be stepping down from his role in the company. His last day on the job is 31 July 2025. Metsälä will become Managing Director of CableCrew Oy as of 1 August 2025.
Fingrid-konsernin johdon katsaus 1.1.−31.3.202528.4.2025 13:48:12 EEST | Tiedote
Fingrid noudattaa arvopaperimarkkinalain mukaista puolivuosiraportointia ja julkistaa vuoden kolmen ja yhdeksän ensimmäisen kuukauden osalta johdon katsaukset, joissa esitetään yhtiön taloudellista ja muuta kehitystä kuvaavia keskeisiä tietoja. Johdon katsauksessa esitetyt tiedot koskevat Fingrid-konsernin kehitystä tammi-maaliskuussa 2025 ja vastaavalla jaksolla 2024, ellei toisin ole mainittu. Tässä esitetyt luvut ovat laadittu kansainvälisten tilinpäätösstandardien (International Financial Reporting Standards IFRS) mukaisesti. Johdon katsaus ei ole IAS 34 –standardin mukainen osavuosikatsaus. Luvut ovat tilintarkastamattomat. Fingridin kantaverkon siirtovarmuus oli korkea 100 (99,99991) prosenttia ja sähkön riittävyys oli hyvä. Lauhan talven vuoksi Suomen sähkön kulutus laski tammi-maaliskuussa 23,8 (24,6) terawattituntiin. Suomessa kulutetun sähkön päästöt alenivat. Yhtiö arvioi vuosien 2025–2028 bruttoinvestointien määrän olevan noin 1,7 miljardia euroa, josta on sidottu 623 miljo
Huolto- ja rakennustyöt vaikuttavat sähkön rajasiirtokapasiteettiin ja tuotannon enimmäismääriin länsirannikolla24.4.2025 12:53:11 EEST | Tiedote
Huolto- ja rakennustöistä aiheutuvat välttämättömät siirtokeskeytykset vaikuttavat tulevien kuukausien aikana Pohjois-Suomen ja Ruotsin välisten sähkön rajasiirtoyhteyksien siirtokapasiteettiin sekä länsirannikon tuotantolaitosten suurimpiin sallittuihin tuotantomääriin. Keskeytysten aikana rakennetaan uutta sekä ylläpidetään nykyistä kantaverkkoa. Keskeytyksiä vaativat työt ajoitetaan pääosin kesäkaudelle, jotta niiden vaikutukset sähköjärjestelmään ja Fingridin asiakkaisiin ovat mahdollisimman vähäisiä.
Uutishuoneessa voit lukea tiedotteitamme ja muuta julkaisemaamme materiaalia. Löydät sieltä niin yhteyshenkilöidemme tiedot kuin vapaasti julkaistavissa olevia kuvia ja videoita. Uutishuoneessa voit nähdä myös sosiaalisen median sisältöjä. Kaikki tiedotepalvelussa julkaistu materiaali on vapaasti median käytettävissä.
Tutustu uutishuoneeseemme
