Suomen ja Viron välisen sähkönsiirtoyhteyden korjaustyöt alkavat toukokuussa
Joulupäivänä 2024 vaurioituneen Suomen ja Viron välisen EstLink 2 -yhteyden varsinaiset korjaustyöt päästään aloittamaan toukokuussa. Sähkönsiirtoyhteyden odotetaan palaavan kaupalliseen käyttöön korjaustöiden valmistuttua heinäkuun puolivälissä.

Suomen ja Viron välisen sähkönsiirtoyhteyden varsinaiset korjaustyöt päästään aloittamaan toukokuun lopussa. Korjaustöiden arvioidaan kestävän kaksi kuukautta ja yhteyden odotetaan palaavan kaupalliseen käyttöön 15.7.2025.

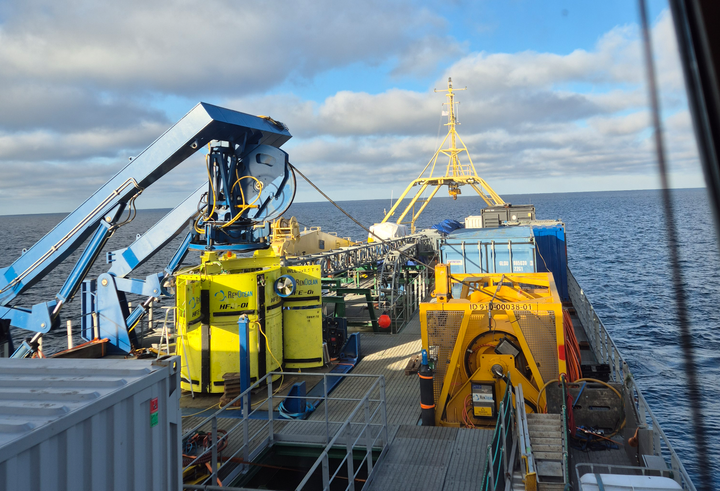

EstLink 2 -merikaapeliyhteydellä on helmi- ja huhtikuun aikana tehty jo valmistelevia töitä, joiden aikana vaurioitunut kaapeliosuus on nostettu ylös tarkempia tutkimuksia varten ja jäljelle jääneiden kaapeliosuuksien toimivuus testattu. Valmistelevilla töillä on pyritty vähentämään varsinaisiin korjaustöihin liittyviä riskejä ja saatu tarkennettua korjaussuunnitelmaa.
- Merikaapelia korvataan merenpohjassa uudella kaapelilla noin kilometrin matkalla. Näin mittavien korjaustöiden toteuttaminen on edellyttänyt yksityiskohtaista suunnittelua ja vaatii myös tätä varten erikoisvarustellun aluksen niiden tekemiseen. Korjaustöitä on suunniteltu ja valmisteltu tammikuusta lähtien tiiviissä yhteistyössä työt toteuttavan Nexansin kanssa, yksikön päällikkö Kimmo Nepola toteaa.
Kaapeliyhteys on valmis palaamaan kaupalliseen käyttöön, kun korjaustyöt ovat valmistuneet ja kaapeliyhteyden toiminnan varmistavat testit on suoritettu onnistuneesti loppuun. EstLink 2 -yhteyden palaamisesta kaupalliseen käyttöön tiedotetaan erikseen korjaustöiden valmistuttua.
Lisätietoja
Kimmo Nepola, yksikön päällikkö, Fingrid, puh. +358 30 395 4221
sähköpostit muotoa etunimi.sukunimi@fingrid.fi
Tietoja julkaisijasta
Fingrid on suomalaisten kantaverkkoyhtiö. Turvaamme asiakkaille ja yhteiskunnalle kustannustehokkaasti varman sähkön ja muovaamme tulevaisuuden puhdasta ja markkinaehtoista sähköjärjestelmää.
Fingrid välittää. Varmasti.
www.fingrid.fi
Muut kielet
Tilaa tiedotteet sähköpostiisi
Haluatko tietää asioista ensimmäisten joukossa? Kun tilaat tiedotteemme, saat ne sähköpostiisi välittömästi julkaisuhetkellä. Tilauksen voit halutessasi perua milloin tahansa.
Lue lisää julkaisijalta Fingrid Oyj
Markkinaoikeus on hylännyt Fingridin valituksen valvontamenetelmiä koskevassa asiassa21.11.2025 16:00:00 EET | Tiedote
Markkinaoikeus on tänään 21.11.2025 antanut ratkaisunsa Fingridin valitukseen Energiaviraston 29.12.2023 antamasta päätöksestä, joka koski kantaverkkotoiminnan tuoton määrittämistä koskevia valvontamenetelmiä vuosille 2024–2031. Markkinaoikeus on hylännyt Fingridin valituksen kokonaisuudessaan ja pysyttänyt Energiaviraston päätöksen voimassa.
Webinaari sähkön riittävyydestä Itämeren alueella21.11.2025 10:48:07 EET | Tiedote
Fingrid ja muut Itämeren alueen kantaverkkoyhtiöt kutsuvat sidosryhmät webinaariin kuulemaan ja keskustelemaan alueellisesta sähkön riittävyydestä torstaina 27.11. kello 14–15. Webinaarissa esitellään Itämeren alueen sähkön riittävyyteen liittyvät keskeiset tekijät sekä käydään keskustelua aiheesta. Webinaari käsittelee sekä tulevan talven että tulevien vuosien tilannetta sähkön riittävyyden kannalta perustuen Pohjoismaiden, Baltian, Puolan ja Saksan kantaverkkoyhtiöiden yhteistyössä laatimaan selvitykseen. Linkki webinaarin ilmoittautumiseen > Lisätietoja Jutta Kallanto, asiantuntija, Fingrid Oyj Sähköpostiosoitteet ovat muotoa etunimi.sukunimi@fingrid.fi
Fingrid selvittää aFRR-energiamarkkinan poikkeuksellista pohjoismaista aktivointia20.11.2025 11:00:00 EET | Tiedote
aFRR-energiamarkkinalla on 15.11. alkaen aktivoitu tavalliseen tasoon verrattuna poikkeuksellisen vähän aFRR-energiaa. Alustavan selvityksen mukaan Fingridille ei ole allokoitu pohjoismaisen taajuuden palautukseen aFRR-säätösignaalia, joka aiheuttaa normaalia matalamman aFRR-aktivointitarpeen Suomessa.
Fingrid investigates unusual activation in the aFRR energy market20.11.2025 11:00:00 EET | Press release
Since 15 November, exceptionally little aFRR energy has been activated in the aFRR energy market compared to the usual level. According to a preliminary investigation, no aFRR control signal for Nordic frequency restoration has been allocated to Fingrid, resulting in a lower than normal need for aFRR activation in Finland.
Järvilinjan vahvistaminen etenee – voimajohtoyhteys Kajaanista Lapinlahdelle valmistui20.11.2025 10:44:39 EET | Tiedote
Itäisen Suomen kantaverkko on saanut merkittävän vahvistuksen Pohjois-Savossa, kun uusi voimajohtoyhteys Kajaanin Vuolijoelta Lapinlahdelle valmistui syyskuussa. Nyt valmistunut voimajohto on osa laajempaa Järvilinjan vahvistamishanketta, joka kokonaisuudessaan valmistuu syksyllä 2026. Valmistuttuaan hanke parantaa alueelle suunniteltujen investointien liitettävyyttä kantaverkkoon.
Uutishuoneessa voit lukea tiedotteitamme ja muuta julkaisemaamme materiaalia. Löydät sieltä niin yhteyshenkilöidemme tiedot kuin vapaasti julkaistavissa olevia kuvia ja videoita. Uutishuoneessa voit nähdä myös sosiaalisen median sisältöjä. Kaikki tiedotepalvelussa julkaistu materiaali on vapaasti median käytettävissä.
Tutustu uutishuoneeseemme
