Avsnittet Vikby-Martois, Mustasaari Utkastet till vägplan presenteras på informationstillfället för allmänheten

Informationstillfälle för allmänheten
Planeringen är nu det skedet att utkast till vägplanen kommer att presenteras på informationstillfället torsdagen den 11 maj 2023 kl. 18.00-20.00 I Helsingby skola i Korsholm (Pundarsvägen 52, 65520 Helsingby). Kaffeservering från 17:30.
I början av tillställningen kommer experter från NTM – centralen i Södra Österbotten och planerarna att presentera utkast till vägplanen. Efter den allmänna presentationen och diskussionen har deltagarna möjlighet att bekanta sig med planutkastet på kartorna. Evenemanget är öppet för alla invånare i området, markägare, andra trafikanter och intresserade av projektet. Vid samma informationstillfälle kommer även de utkasten till pågående detaljplanering för området att presenteras tillsammans med vägplanen.
Utkast till vägplanen

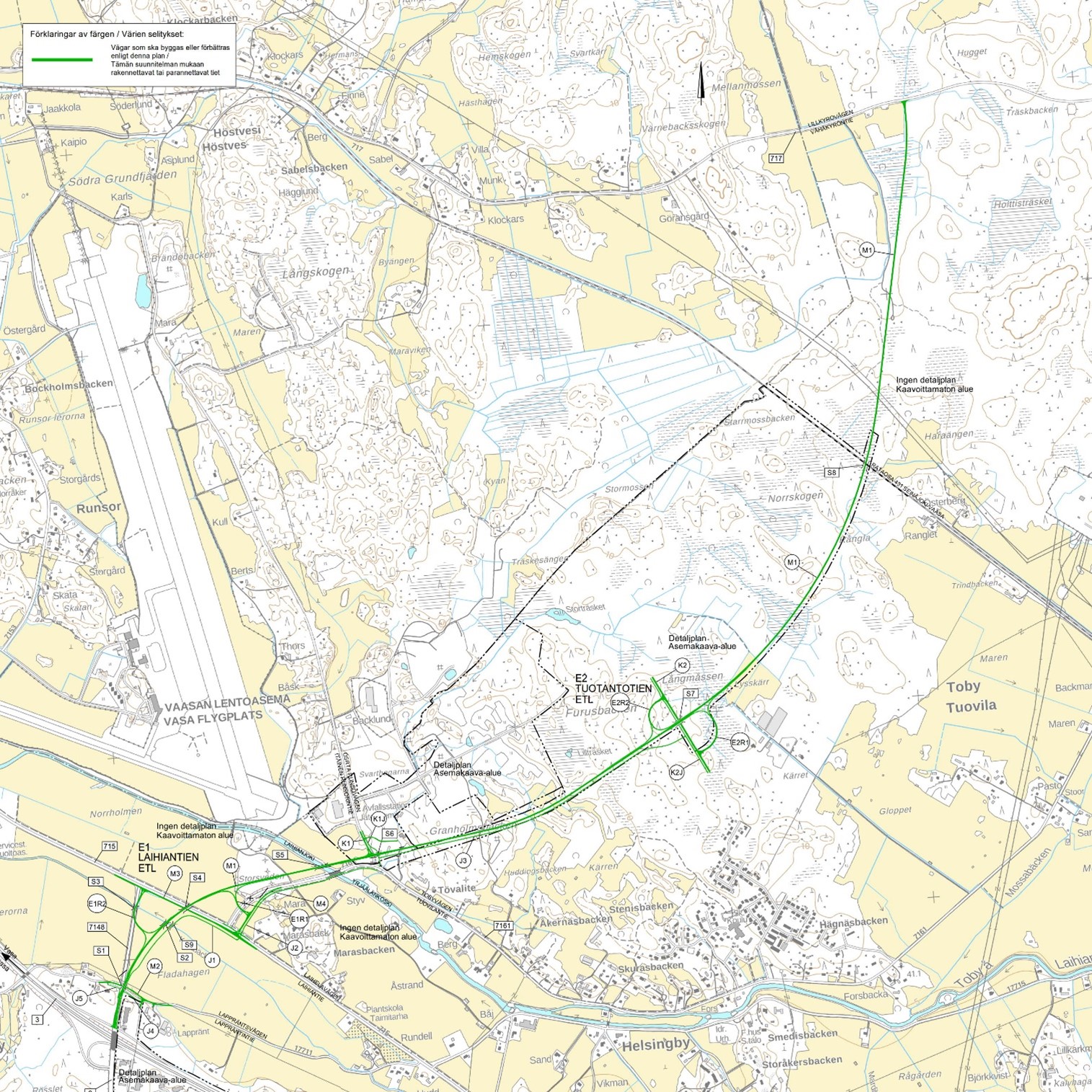

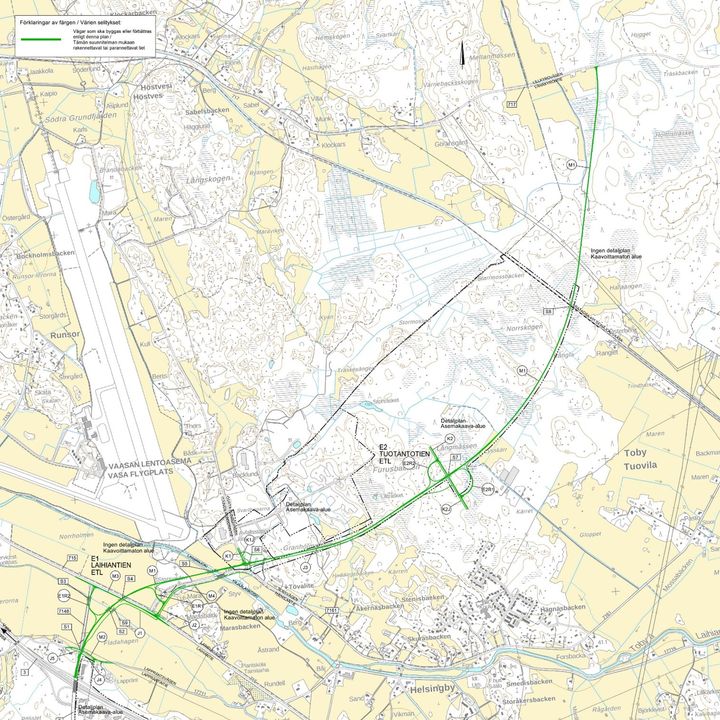

Planen för den nya vägförbindelsen som ska genomföras börjar vid riksväg 3 och 8 planskilda anslutning (Vikby trafikplats) och slutar vid Lillkyrovägen (regionväg 717). Den planerade sträckan är cirka sju kilometer. I vägplanen visas linjedragningen av den nya vägförbindelsen och till den hörande trafikarrangemang samt bullerskydd på bullriga områden nära bebyggelsen.
Två nya planskilda anslutningar kommer att på att byggas på sträckan, en vid landsväg 715 (Laihelavägen) och en vid GigaVasa storindustriområde. Vid Östra runsorvägen kommer en plankorsning att byggas, inga andra korsningar till landsvägen kommer att byggas. I första skedet kommer landsvägen att genomföras som en tvåfilig väg med en tvärsektion på 10,5/7,5 meter. I vägplanens utrymmesreservation förbereder man sig för att slutmålet av den byggda vägförbindelsen ska fungera som en ny linjedragning av riksväg 8 från Vikby norrut och att vägförbindelsen kan i framtiden genomföras som fyrfilig, då stängs också anslutningen till Östra runsorvägen av.
Hastighetsbegränsningen kommer vara 60 km/h vid Vikbys planskilda anslutning, 80 km/h vid Laihelavägens anslutning och 100 km/h på resten av sträckan. Gång- och cykelväg kommer att byggas intill nya lansdvägen från från Vikby till GigaVasas storindustriområde, det vill säga Produktionsvägen
Beredningen av vägplanen har startat i början av 2022 och målet är att vägplanen ska vara klar i slutet av 2023. Det finns för närvarande inget beslut om genomförandet av projektet.
Mer information:
Nyckelord
Kontakter
Ansvarig för projektet: Minna Pasanen, NTM-centralen i Södra Österbotten, minna.pasanen@ely-keskus.fi, tel 0295 027 027.
Ansvarig för planeringen: Sari Kirvesniemi, Ramboll Finland Oy, sari.kirvesniemi@ramboll.fi, tel. 040 575 6090.
