Sähköverkkoa muokataan kasvavan ja hiilineutraalin Helsingin tarpeisiin – Länsi-Helsingissä valmistellaan ilmajohtojen kaapelointia maan alle

Helsingin kaupunki, Helen Sähköverkko Oy ja Fingrid Oyj allekirjoittivat yhteistyösopimuksen sähköverkon muutosten yleissuunnittelun aloittamisesta joulukuussa 2020. Sopimuksella käynnistettiin projektin yleissuunnitteluvaihe, jossa tarkennetaan kaikkien osapuolien teknistä suunnittelua, kustannuksia sekä aikataulua. Kokonaistaloudellisesti kolmen toimijan yhteinen ratkaisu on kannattavin vaihtoehto.
Viikinmäkeen tuleva uusi maaakaapeliyhteys ja sähköasema mahdollistavat maakaapeloinnin kaupungissa

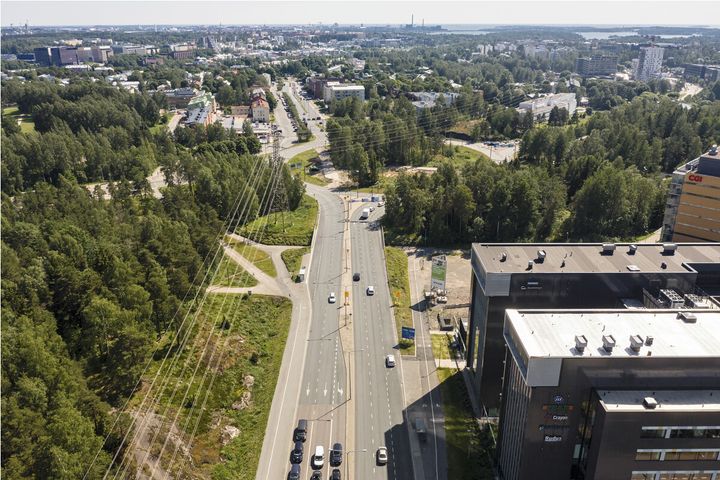

Suunnitelman mukaan Fingrid rakentaa suuritehoisen 400 kilovoltin maakaapelin Vantaan Länsisalmesta Helsingin Viikinrannan energiakortteliin, jonne rakennetaan myös uusi kantaverkon sähköasema. Yhteyden valmistuttua voidaan toteuttaa Helen Sähköverkon sähköasematoiminnon siirto Pitäjänmäessä sekä ilmajohtojen maakaapelointi, joka vapauttaa kaupungille maa-alueita uusien asuin- ja työpaikka-alueiden rakentamiseen. Lisäksi käynnistetään Pitäjänmäki - Viikinmäki sähkölinjan osittaisen maakaapeloinnin suunnittelu.
Ratkaisulla tuetaan Helsingin kaupungin ja Helen-konsernin hiilineutraaliustavoitteiden toteutumista, kun siirrytään uusiutuvan energian käyttöön.
Suunnittelu alkoi keväällä, töiden arvioidaan valmistuvan 2020-luvun lopulla
Kevällä 2021 Ramboll Finland Oy valittiin sekä Helen Sähköverkon 110 kilovoltin sähköverkkojen että Fingridin 400 kilovoltin maakaapeliyhteyden yleissuunnittelijaksi. Maastossa tehtävät katselmukset sekä pohjatutkimukset alkavat syksyllä 2021 Viikirannan energiakorttelista Länsisalmeen päin.
Tavoitteena on, että yleissuunnitelmat ovat valmiit sopimusosapuolien investointipäätöksiä varten loppuvuodesta 2022. Avojohtojen maakaapelointi Vihdintiellä ja Huopalahdentiellä on tarkoitus aloittaa tulevan kaupunkibulevardin rakentamisen yhteydessä. Alustavan arvion mukaan Helen Sähköverkon Pitäjänmäen sähköasematoiminnon siirto ja siihen liittyvät kaapelointiratkaisut tullaan toteuttamaan vuosina 2023 – 2028, ja Fingrid rakentaa 400 kilovoltin kaapeliyhteyden sekä Viikinmäen muuntoaseman vuoden 2026 loppuun mennessä.
Avainsanat
Yhteyshenkilöt
Helen Sähköverkko Oy
Markku Hyvärinen
Kehitysjohtaja
+358 50 559 1685
markku.hyvarinen@helen.fi
Fingrid Oyj
Risto Ryynänen
Projektijohtaja
+358 40 519 5093
risto.ryynanen@fingrid.fi
Helsingin kaupunki
Eija Kivilaakso
Johtava asiantuntija
+358 50 540 2258
eija.kivilaakso@hel.fi
Kuvat

Linkit
Tietoja julkaisijasta

PL 58200, 00099 Helsingin kaupunki
09 310 2611http://www.hel.fi/kaupunkiymparisto
Kaupunkiympäristön toimiala huolehtii Helsingin kaupunkiympäristön suunnittelusta, rakentamisesta ja ylläpidosta, rakennusvalvonnasta sekä ympäristöön liittyvistä palveluista.
Tilaa tiedotteet sähköpostiisi
Haluatko tietää asioista ensimmäisten joukossa? Kun tilaat tiedotteemme, saat ne sähköpostiisi välittömästi julkaisuhetkellä. Tilauksen voit halutessasi perua milloin tahansa.
Lue lisää julkaisijalta Helsingin kaupunki, kaupunkiympäristön toimiala
Återstående delar av Bölebanan planeras i Västra Böle17.9.2025 10:52:47 EEST | Pressmeddelande
Planeringen av den näst sista delen av Bölebanan har inletts. Synpunkter på utkastet till trafikplan för det avsnitt som går genom Västra Böle kan lämnas via nätet och vid det evenemang för allmänheten som ordnas den 1 oktober. Byggstarten är planerad till 2027.
Länsi-Pasilaan suunnitellaan Pasilanbaanan puuttuvaa osiota17.9.2025 10:52:47 EEST | Tiedote
Pasilanbaanan toiseksi viimeisen osuuden suunnittelu on alkanut. Länsi-Pasilan läpi kulkevan osion liikennesuunnitelmaluonnosta voi kommentoida verkossa ja 1. lokakuuta järjestettävässä yleisötilaisuudessa. Rakentamisen on suunniteltu käynnistyvän vuonna 2027.
Kaupunkiympäristölautakunnan päätöstiedote 16.9.202516.9.2025 17:57:38 EEST | Tiedote
Helsingin kaupunkiympäristölautakunta kokoontui tiistaina 16.9.2025. Kokouksen päätöstiedote (yhteenveto tehdyistä päätöksistä) on julkaistu kaupungin verkkosivuilla: Päätöstiedote » Päätöstiedote näkyy verkkosivuilla siihen asti kun kokouksen pöytäkirja julkaistaan. Pöytäkirja korvaa valmistuttuaan päätöstiedotteen.
Planeringstävlingen för Hermanstadsstrandens biodiversitetspark har börjat16.9.2025 15:40:32 EEST | Pressmeddelande
Den internationella tävlingen för planeringen av landskapsarkitekturen i Hermanstads strandpark har börjat. Parken mellan Fiskehamnen och Arabiastranden planeras enligt villkoren för den biologiska mångfalden. Den internationella tävlingen siktar direkt på genomförandet, och målet är att kunna bygga parken 2028.
Hermanninrannan biodiversiteettipuiston suunnittelukilpailu on käynnistynyt16.9.2025 15:40:32 EEST | Tiedote
Hermanninrannan rantapuiston kansainvälinen maisema-arkkitehtuurin suunnittelukilpailu on käynnistynyt. Kalasataman ja Arabianrannan väliin sijoittuva puisto suunnitellaan luonnon monimuotoisuuden ehdoilla. Kansainvälisessä kilpailussa tähdätään suoraan toteutukseen, ja tavoitteena on päästä toteuttamaan puistoa vuonna 2028.
Uutishuoneessa voit lukea tiedotteitamme ja muuta julkaisemaamme materiaalia. Löydät sieltä niin yhteyshenkilöidemme tiedot kuin vapaasti julkaistavissa olevia kuvia ja videoita. Uutishuoneessa voit nähdä myös sosiaalisen median sisältöjä. Kaikki tiedotepalvelussa julkaistu materiaali on vapaasti median käytettävissä.
Tutustu uutishuoneeseemme
