Tillstånds- och tillsynsverket

MKB-förfarandet för vätgasnätet startar i södra Finland

23.2.2026 09:08:18 EET | Tillstånds- och tillsynsverket | Pressmeddelande

Dela

Gasgrid Vetyverkot Oy har till kontaktmyndigheten Tillstånds- och tillsynverket skickat ett program för bedömning av miljökonsekvenser om projektet Finlands nationella vätgasnät i södra Finland. Bedömningsprogrammet är framlagt till påseende och åsikter om programmet kan framföras ända fram till 8.4.2026. I södra Finland ligger nätprojektet i områden som finns i kommunerna Raseborg, Hangö, Ingå, Lojo, Loimaa, Koskis, Salo, Ypäjä, Jockis, Forssa, Tammela, Tavastehus, Loppi, Riihimäki, Hausjärvi, Hyvinge, Mäntsälä, Sibbo och Borgå. I sin helhet sträcker sig det nationella vätgasnätet från södra Finland till Torneå och på grund av sin omfattning är projektet geografiskt indelat i fem separata MKB-förfaranden.

Den gemensamma längden på rutterna för överföringsledningen i södra Finland är cirka 443 kilometer. Överföringsnätet för vätgas består av överföringsledningar samt ventil- och tryckreduceringsstationer och i anslutning till dessa byggs renskolvs- och mätstationer. Längs rörets rutt placeras också anodfält för att skydda röret mot korrosion. Vätgasen överförs i kolstålrör med högt tryck som har en diameter på högst 1,2 meter. Vätgasröret installeras på minst en meter i skogsmark och 1,2 meter på åkermark. För röret inlöses ett permanent nyttjanderättsområde som är 10 meter brett och som hålls fritt från träd.

I MKB-förfarandet granskas överföringsledningar som går från Loimaa till Hangö och Ingå samt från Loimaa till Borgå. Rutten har delvis alternativa delar, som det finns sammanlagt nio av längs rutten. I överföringsledningens västra del går rutten från Loimaa till Salo och vidare till Hangö och Ingå. Alternativa rutter som framförs finns mellan Lapparla och Dal samt Kuusia och Brandbacka. I överföringsledningens östra del går rutten från Loimaa via Forssa och Mäntsälä till Sköldvik i Borgå och alternativa rutter som framförs går mellan Norra-Paipis och Kullo.

ALT0: Projektet genomförs inte.

Projektalternativ: I MKB-förfarandet granskas projektets miljökonsekvenser på följande ruttavsnitt och alternativa sträckningsalternativ

Överföringsledningens västra del (inom parentes avsnittens identifieringsnummer):

  • Ett ruttalternativ mellan Loimaa–Salo (1–2), Salo–Lapparla (2–3), Dal–Hangö (4–5), Salo–Kuusia (2–6) och Brandbacka–Ingå (7–8).
  • Mellan Lapparla–Dal (3–4) löper fyra ruttalternativ
    • a1–c1, längd 28 km
    • a1–b–c2, längd 32 km
    • a2–c2, längd 36 km
    • a2–b–c1, längd 38 km
  • Mellan Kuusia–Brandbacka (6–7) löper två ruttalternativ
    • a, västra rutten, längd 4 km
    • b, östra rutten, längd 4 km

Överföringsledningens östra del

  • Ett ruttalternativ mellan Loimaa–Norra-Paipis (1–9) och Kullo–Borgå (10-11).
  • Två ruttalternativ mellan Norra-Paipis–Kullo (9–10), av vilka det andra har två underalternativ
    • a, västra rutten, längd 28 km
    • b, östra rutten, längd 24 km
      • Underalternativ b1 på den västra sidan av Knutars-området
      • underalternativ b2 på den östra sidan av Knutars-området

Kungörelsen och bedömningsprogrammet är framlagda till påseende

Kungörelsen hålls framlagd till påseende 23.2.–8.4.2026 på Tillstånds- och tillsynsverkets webbplats på adress www.lvv.fi/kungorelser-och-offentliga-delgivningar. Kungörelsen och bedömningsprogrammet publiceras elektroniskt på miljöförvaltningens webbplats på adress www.miljo.fi/vatgasnat-del5-sodra-finland-MKB.

Man kan stifta bekantskap med MKB-programmet ända till 8.4.2026 även på följande platser:

  • Raseborgs stadshus, Raseborgsvägen 37, 10650 Ekenäs
  • Hangö stadshus, Tekniska och miljöverket, Sandövägen 2, 10960 Hangö
  • Ingå kommungård, Strandvägen 2, 10210 Ingå
  • Lojo stadshus, Karstuvägen 4, 08100 Lojo
  • Loimaa stadshus, Ylistaronkatu 36, 32200 Loimaa
  • Koskis kommungård, Härkätie 5, 31500 Koski TL
  • Salo stadshus, Tehdaskatu 2, 24100 Salo
  • Biblioteket/servicestället i Kisko, Kiskontie 2260b, 25460 Kisko
  • Ypäjä kommunkansli, Perttulantie 20, 32100 Ypäjä
  • Jockis kommunkansli, Keskuskatu 29 A, 31600 Jokioinen
  • Forssa stadshus, Turuntie 18, 30100 Forssa
  • Tammela kommungård, Hakkapeliitantie 2, 31300 Tammela
  • Biblioteket/servicestället i Renko, Rengonraitti 7, 14300 Tavastehus
  • Loppi kommun, servicestället Rosamunda, Kauppatie 3, 12700 Loppi
  • Riihimäki stad, Tietotupa, Eteläinen Asemakatu 2, 11130 Riihimäki
  • Hausjärvi kommunkansli, servicestället Monikko, Keskustie 2–4, 12100 Oitti
  • Hyvinge stadshus, Kankurinkatu 4–6, 05801 Hyvinge
  • Mäntsälä kommun, servicestället Vinkki, Heikinkuja 4, 04600 Mäntsälä
  • Sibbo kommun, SibboInfo Nickby, Norra Skolvägen 2, 04130 Sibbo
  • Borgå stad, Borgåinfo, Lundagatan 8 A, 06100 Borgå

Delta i de öppna presentationerna av MKB-programmet

Projektet och bedömningsprogrammet presenteras

  • måndag 9.3.2026 Forssan työväentalo, Kauppakatu 17, 30100 Forssa
  • tisdag 10.3.2026 Sibbo, Nickby Festsal, Gamla vattentornsbacken 1, 04130 Sibbo
  • onsdag 11.3.2026 Raseborg, Fiskars bruk, Vita salen, Kopparhammarsvägen 5D, 10470 Fiskars
  • torsdag 12.3.2026 Salo IoT Campus, Kiilan tapahtumatila, Joensuunkatu 7H, 24100 Salo

Mötena ordnas kl. 17.00–20.00, kaffeservering från kl. 17.30. Mötena i Sibbo och Raseborg är tvåspråkiga.

Man kan delta på distans i informationsmötet i Sibbo 10.3.2026. Länken för deltagande publiceras på miljöförvaltningens webbplats på adress www.miljo.fi/vatgasnat-del5-sodra-finland-MKB.

Du kan framföra din åsikt senast 8.4.2026

Utlåtanden och åsikter om MKB-programmet bör skickas senast 8.4.2026 till adress registratur@lvv.fi eller per post till adress Tillstånds- och tillsynsverket, PB 20, 13035 LVV. Som referens uppges diarienummer LVV-U/32454/2026.

Kontaktmyndighetens utlåtande om bedömningsprogrammet läggs fram till påseende på miljöförvaltningens webbplats www.miljo.fi/vatgasnat-del5-sodra-finland-MKB  inom en månad från att tiden för att ge utlåtande och framföra åsikter har gått ut.

Nyckelord

Kontakter

Kontaktmyndighet: Erika Heikkinen, Tillstånds- och tillsynsverket, tfn 0295 255 414, e-post: fornamn.efternamn@lvv.fi

Den projektansvarige: Jenni-Juulia Saikkonen, Gasgrid Vetyverkot Oy, tfn 040 530 6432, e-post: fornamn.efternamn@gasgrid.fi

MKB-konsult: Liisa-Maija Hurme, Sweco Finland Oy, tfn 040 354 6965,
fornamn.efternamn@sweco.fi

Bilder

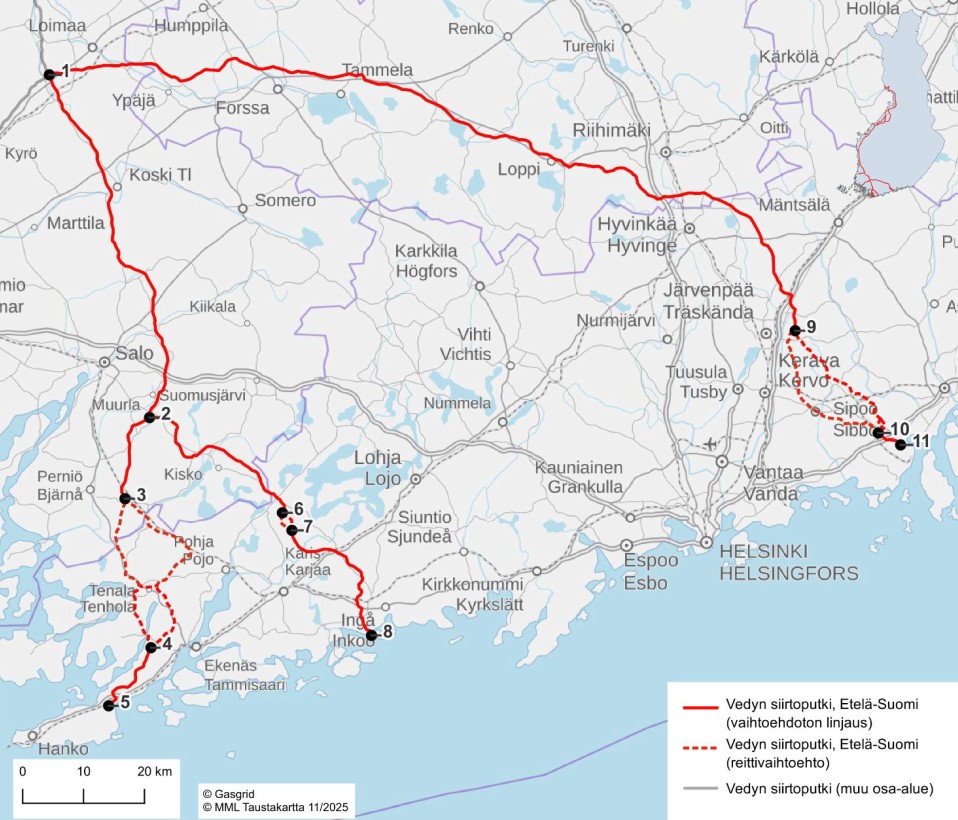

Karta som visar rutter och alternativa rutter för vätgasöverföringsledningar i södra Finland, med röda linjer markerade genom olika städer och områden.
Rutter och alternativa rutter för det nationella nätverket av vätgasöverföringsledningar i södra Finland. Bild: program för bedömning av miljökonsekvenser om projektet Finlands nationella vätgasnät i södra Finland, Gasgrid.
Ladda ned bild

Länkar

Information om publicerare

Tillstånds- och tillsynsverket är en riksomfattande, sektorsövergripande statlig myndighet. Verket hör till finansministeriets förvaltningsområde och olika ministerier styr dess verksamhet inom sina respektive ansvarsområden. Tillstånds- och tillsynsmyndighet inledde sin verksamhet den 1 januari 2026. Verkets uppgifter inkluderar till exempel tillstånds-, styrnings- och tillsynsuppgifter inom social- och hälsovården, miljön, alkoholförvaltningen, småbarnspedagogiken, utbildningen, arbetarskyddet och räddningsväsendet. Vid Tillstånds- och tillsynsverket tryggar vi vars och ens rätt till välfärd, tjänster av hög kvalitet och trygga levnadsförhållanden.

Tillstånds- och tillsynsverket
PB 20
13035 LVV
lvv.fi/sv

Tillstånds- och tillsynsverket.

Följ Tillstånds- och tillsynsverket

Abonnera på våra pressmeddelanden. Endast mejladress behövs och den används bara här. Du kan avanmäla dig när som helst.

Senaste pressmeddelandena från Tillstånds- och tillsynsverket

Tillstånds- och tillsynsverket har gett en motiverad slutsats om miljökonsekvensbeskrivningen för Paulakangas vindkraftsprojekt i Östermark11.2.2026 09:00:00 EET | Pressmeddelande

VALOREM Energies Finland Oy planerar Paulakangas vindkraftsprojekt i Östermark kommun vid gränsen till Närpes kommun, cirka 5 km från Östermark centrum. I projektområdet planeras högst 15 nya vindkraftverk på ett område som är cirka 2340 hektar. Kraftverkens totala höjd är högst 300 meter. Elöverföringen från området har planerats med jordkabel till Kärppiö elstation.

I vårt pressrum kan du läsa de senaste pressmeddelandena, få tillgång till pressmaterial och hitta kontaktinformation.

Besök vårt pressrum
World GlobeA line styled icon from Orion Icon Library.HiddenA line styled icon from Orion Icon Library.Eye
