Suomen ja Viron välinen EstLink 2 -yhteys palaa kaupalliseen käyttöön kesäkuun lopulla
30.5.2025 14:20:59 EEST | Fingrid Oyj | Tiedote
Joulupäivänä vaurioituneen EstLink 2 -sähkönsiirtoyhteyden korjaustyöt ovat edenneet aiemmin arvioitua nopeammin ja yhteyden odotetaan palaavan kaupalliseen käyttöön 25.6.

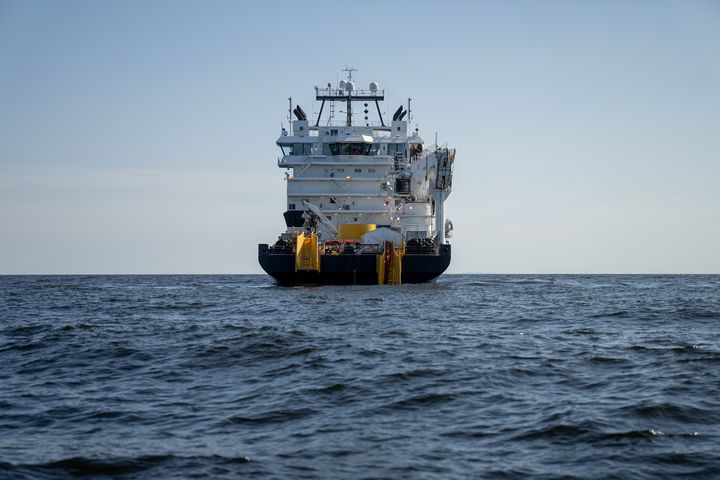

EstLink 2 -merikaapelin varsinaiset korjaustyöt päästiin aloittamaan toukokuun puolivälissä. Työt ovat edenneet merellä suotuisissa olosuhteissa ja tämänhetkisen arvion mukaan ne saadaan valmiiksi juhannuksen jälkeen. Yhteyden odotetaan palaavan kaupalliseen käyttöön 25.6., kun korjaustyöt ovat valmistuneet ja kaapeliyhteyden toiminnan varmistavat testit on saatu onnistuneesti loppuun.
Korjaustöiden aikana merikaapelia korvataan uudella kaapelilla noin kilometrin matkalla. Mittavia korjaustöitä on suunniteltu ja valmisteltu kaapelin vaurioitumisesta lähtien yhteistyössä eri toimijoiden kesken.
”Kaapelin korjaustöiden sujuva eteneminen on edellyttänyt tiivistä yhteistyötä eri toimijoiden kesken. Erinomainen yhteistyö viranomaisten kanssa on myös mahdollistanut korjausalukselle turvallisen työskentelyn vilkkaasti liikennöidyllä merialueella,” yksikön päällikkö Kimmo Nepola toteaa.
EstLink 2 -yhteyden palaamisesta kaupalliseen käyttöön tiedotetaan vielä erikseen korjaustöiden valmistuttua.
Lisätietoja:
Kimmo Nepola, yksikön päällikkö, Fingrid, puh. +358 30 395 4221
sähköpostit muotoa etunimi.sukunimi@fingrid.fi
Tietoja julkaisijasta
Fingrid on suomalaisten kantaverkkoyhtiö. Turvaamme asiakkaille ja yhteiskunnalle kustannustehokkaasti varman sähkön ja muovaamme tulevaisuuden puhdasta ja markkinaehtoista sähköjärjestelmää.
Fingrid välittää. Varmasti.
www.fingrid.fi
Muut kielet
Tilaa tiedotteet sähköpostiisi
Haluatko tietää asioista ensimmäisten joukossa? Kun tilaat tiedotteemme, saat ne sähköpostiisi välittömästi julkaisuhetkellä. Tilauksen voit halutessasi perua milloin tahansa.
Lue lisää julkaisijalta Fingrid Oyj
Fingridin omistusrakenteen muutos etenee7.5.2026 14:27:30 EEST | Tiedote
Valtioneuvosto on tänään hyväksynyt kaupan, jonka mukaan valtio myy Fingridin B-sarjan osakkeita OP Pohjolalle. Valtio hankki aiemmin tänä vuonna Ilmarisen omistamat Fingridin A-sarjan osakkeet, joista 50 muunnetaan B-sarjan osakkeiksi. Järjestelyn toteuduttua valtion omistusosuus Fingridistä on 59,5 prosenttia.
Fingrid laajentaa markkinavalvonnan ulkoistuksen FCR-kapasiteettimarkkinoiden markkinavalvontaan7.5.2026 14:00:00 EEST | Tiedote
Lokakuusta 2026 alkaen Fingrid ulkoistaa FCR-kapasiteettimarkkinoiden säännöllisen monitoroinnin Nord Poolille. Lopullinen vastuu markkinavalvonnasta ja sen toteutuksesta säilyy Fingridillä. Siirtymäaikana Fingrid vastaa FCR‑kapasiteettimarkkinoiden markkinavalvonnasta itse. Ulkoistus tehostaa markkinavalvontaa ja on jatkoa muutama vuosi sitten käynnistyneelle Fingridin ja NordPoolin yhteistyölle.
Kantaverkon vahvistaminen Itä-Suomessa etenee – Joroisten ja Kontiolahden välille suunniteltu voimajohto YVA-vaiheessa4.5.2026 10:55:00 EEST | Tiedote
Fingrid suunnittelee 400+100 kilovoltin voimajohtoyhteyttä Itä-Suomeen Joroisten Huutokosken ja Kontiolahden välille. Hankkeen ympäristövaikutusten arviointimenettely on käynnissä ja sen odotetaan valmistuvan vuoden 2027 lopulla. Tavoitteena on, että voimajohtoyhteys voisi olla valmiina vuoden 2033 aikana.
Tarjouspyyntö osallistumisesta Olkiluoto 3 -ydinvoimalaitosyksikön järjestelmäsuojaan29.4.2026 08:49:24 EEST | Tiedote
Fingrid pyytää tarjouksia OL3-järjestelmäsuojan kohteista ajalle 1.1.2027 - 31.3.2028 (+ optiokausi enintään 6kk). Tarjouspyyntömateriaali on julkaistu Cloudia-tarjouspalvelussa, jota kautta tarjoukset tulee toimittaa 2.6. klo 18.00 mennessä. OL3-järjestelmäsuojaan voivat osallistua Etelä-Suomessa sijaitsevat, vähintään 8 megawatin suuruiset kohteet, jotka kykenevät erittäin nopeaan tehon muutokseen.
Liittymissopimusten hakemusmenettely laajenee sähköntuotantohankkeisiin 1.6.2026 alkaen27.4.2026 16:09:07 EEST | Tiedote
Fingridin viime kesänä käyttöön ottama liittymissopimusten hakemusmenettely laajenee teollisen kokoluokan sähkönkulutushankkeista ja sähkövarastoista myös sähköntuotantohankkeisiin 1.6.2026 alkaen. Menettelyn tavoitteena on ylläpitää ajantasaista tilannekuvaa sekä varmistaa, että kantaverkon liityntäkapasiteettia jaetaan tasapuolisesti eikä siirtokykyä ylitetä. Tervetuloa myös webinaariin aiheesta 18.5.
Uutishuoneessa voit lukea tiedotteitamme ja muuta julkaisemaamme materiaalia. Löydät sieltä niin yhteyshenkilöidemme tiedot kuin vapaasti julkaistavissa olevia kuvia ja videoita. Uutishuoneessa voit nähdä myös sosiaalisen median sisältöjä. Kaikki tiedotepalvelussa julkaistu materiaali on vapaasti median käytettävissä.
Tutustu uutishuoneeseemme
